Combloux : la structure d'une surélévation de chalet posée en une journée

À Combloux (74), plancher, murs et charpente d'une surélévation en ossature métallique légère posés en une journée.

En octobre 2026, à Combloux, à deux pas de Megève, nous avons posé en une journée toute la structure de la surélévation d'un chalet : plancher, murs et charpente. Voici comment ce chantier a été préparé, et ce que cette rapidité change pour le propriétaire.

Agrandir un chalet par le bas et par le haut

Le projet agrandit le chalet dans les deux sens. En bas, un double garage semi-enterré de 35 m², construit en blocs coffrants isolés remplis de béton armé. En haut, un nouvel étage en ossature métallique légère, posé sur la dalle du garage et contre le chalet existant.

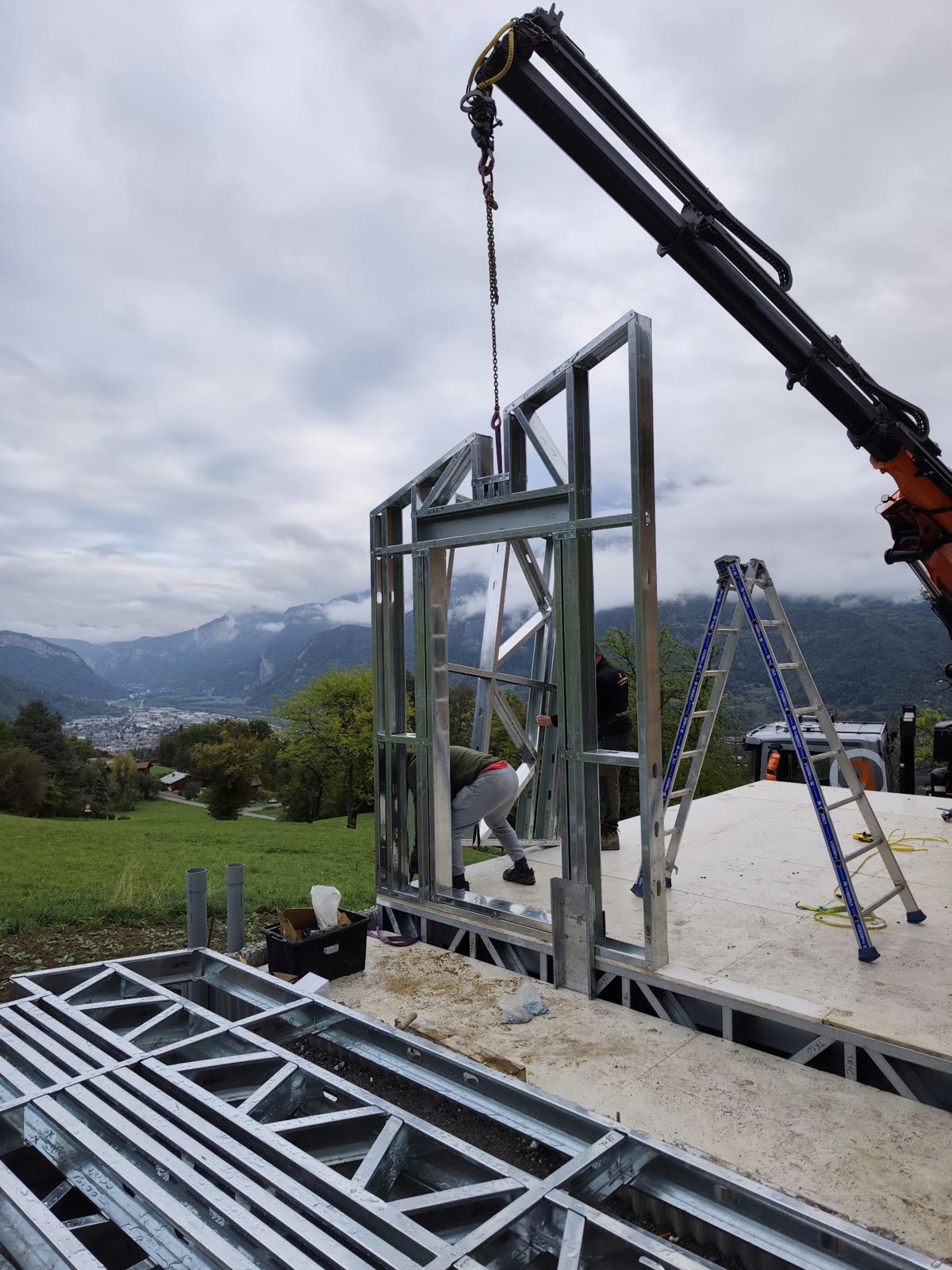

Pose à la grue d'un mur en ossature métallique légère sur le plancher de la surélévation, vallée en fond
Le plancher est posé, les murs arrivent un par un à la grue.

Une journée sur place, des semaines de préparation à l'atelier

Tout ce que l'on voit sur ces photos a été fabriqué dans notre atelier de Chassieu : panneaux de plancher, murs et éléments de charpente. Chaque profilé est coupé, percé et repéré avant de partir. Sur le chantier, il n'y a plus qu'à assembler.

Le jour de la pose, le camion-grue lève les éléments un par un. L'équipe pose d'abord le plancher sur le garage, puis lève et fixe les murs, et termine par la charpente. Le soir, la structure complète de l'étage est en place.

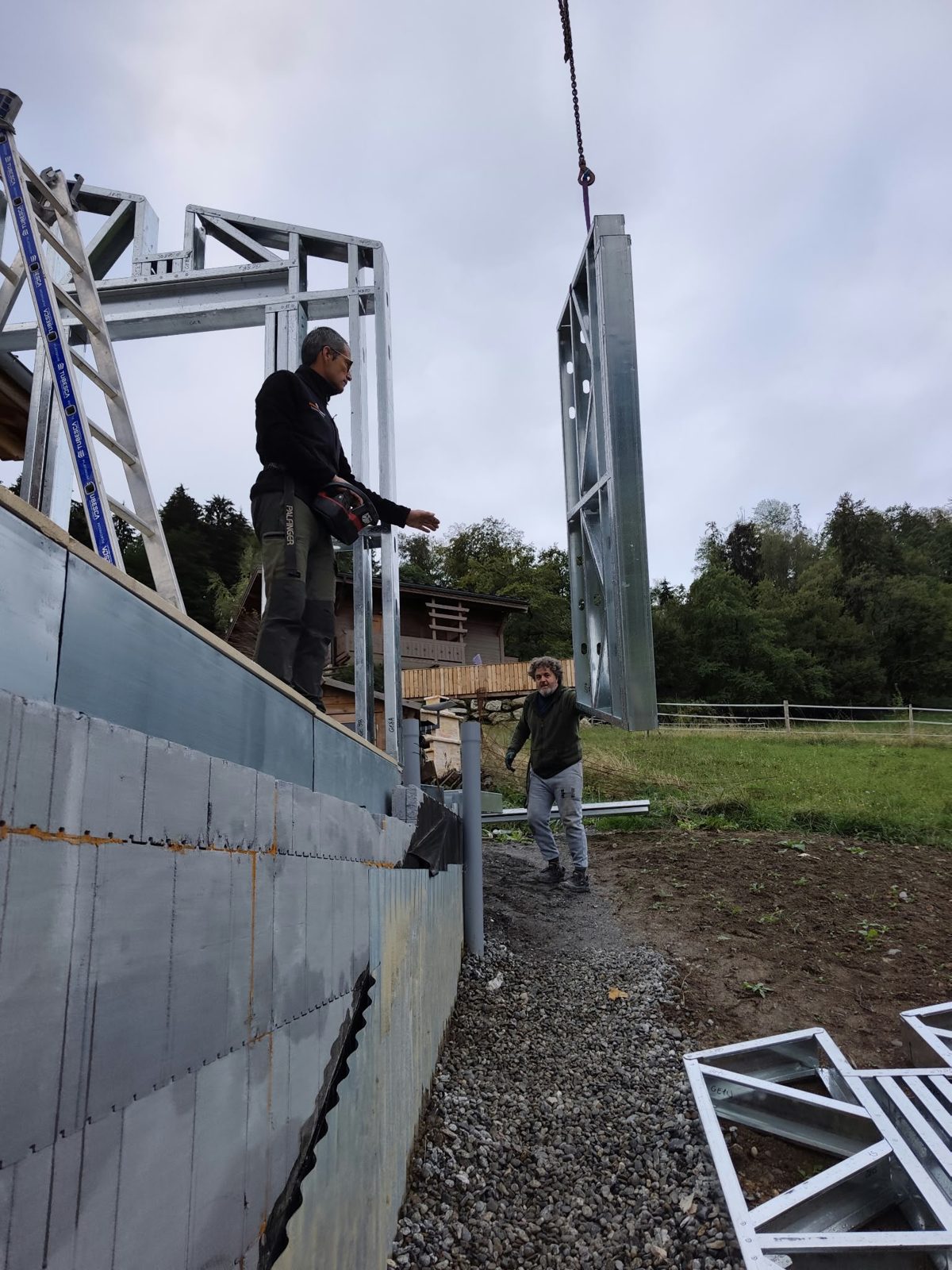

Levage d'un mur préfabriqué en ossature métallique légère sur le chantier de Combloux
Un mur préfabriqué guidé à la main pendant le levage.

Pourquoi l'ossature métallique légère en montagne

  • Elle est légère. L'étage pèse au moins cinq fois moins qu'une construction en béton armé, ce qui ménage la structure existante.
  • Elle tient la neige. Notre bureau d'études dimensionne l'ossature et la charpente selon l'altitude et les charges de neige du secteur.
  • Elle isole. L'isolant se loge dans l'épaisseur des murs : un mur de 35 cm atteint une résistance thermique R = 8.
  • Elle ne craint pas l'humidité. Les profilés sont en acier galvanisé et ne demandent aucun entretien.

La suite du chantier

La préfabrication réduit le temps pendant lequel le chalet reste ouvert. Après la pose de la structure, il faut environ une semaine pour mettre le nouvel étage hors d'eau et hors d'air, avant l'arrivée du froid. L'ensemble du chantier, terrassement, garage et finitions compris, s'étale sur 6 à 8 mois.

Une fois habillée, l'ossature ne se voit plus. Bardage et toiture redonnent au chalet son caractère, dans le respect des règles d'aspect des communes du pays du Mont-Blanc.

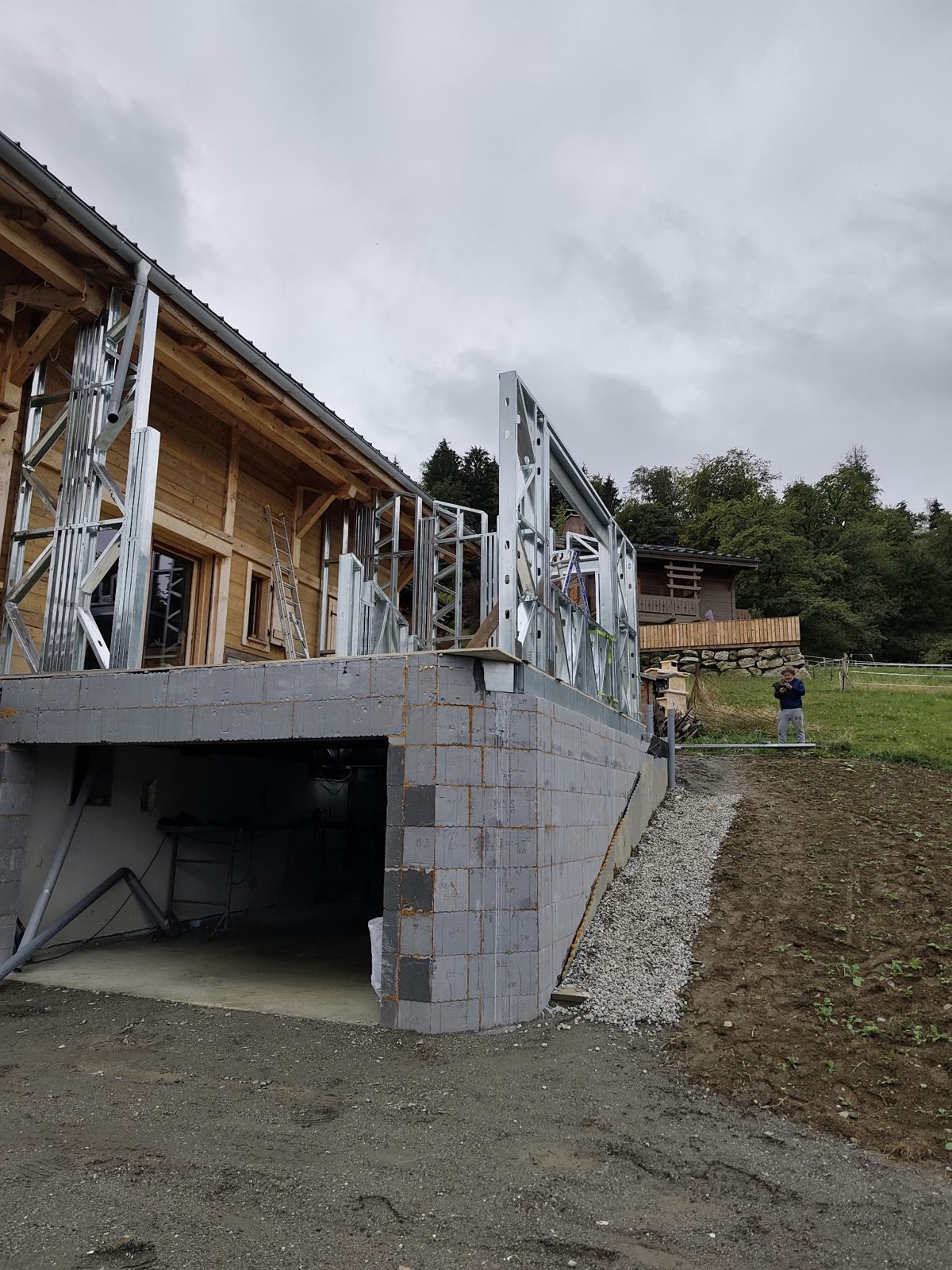

Chalet de Combloux avec murs et charpente en ossature métallique légère posés sur le garage semi-enterré
En fin de journée : la structure de l'étage posée sur le garage semi-enterré.

Voir le projet de Combloux en détail

Un projet en Haute-Savoie ou dans la région lyonnaise ?

Surélévation, extension ou les deux : notre bureau d'études vérifie ce que votre maison peut porter et ce que le PLU autorise, lors d'une étude de faisabilité offerte. Écrivez-nous à contact@sures-mesures.fr ou appelez le 09 78 80 25 63. Découvrez aussi notre activité de surélévation et extension.

Envie de vous lancer ?
Contact
Chalet de Combloux avec murs et charpente en ossature métallique légère posés sur le garage semi-enterré
Envie de vous lancer ?
Contact

Nos autres blogs

Explorez nos derniers articles et conseils en construction.

Thank you! Your submission has been received!
Oops! Something went wrong while submitting the form.
